1885年刘铭传任台湾巡抚后,立即启动了一系列建设工作。

考虑到中法战争刚刚结束,当时刘铭传对台湾建设的规划是军事为先,希望战时岛上能够拥有自给自足的军工产业,同时方便调兵部署。

然而受限于财力,刘铭传只能采取洋务派经典的“两手抓”做法,即先从兴利的近代化实业及增加收着手继而再把办洋务赚来的钱拿去修炮台、建兵工厂。

刘铭传作为李鸿章下属,思维比较活跃,在岛内推动了大规模的近代化措施,包括开办新式学堂、扩充行政区划、修建铁路以及连通福州和沪尾(新北市淡水区)间的海底电缆等。

台湾岛地形复杂,东西部交通被中央山脉阻挡,南北部交通又被大小河流所切断,因此早期台湾交通极度依赖海运——从台北到台南、高雄,人们往往选择搭船沿西海岸南下,而不是走陆路。

刘铭传在岛内建造了当时中国第一条以载客为目的的铁路,从基隆出发至台北,又南下至新竹,期间聘用大量来自德国、英国的工匠。

铁路原本计划终点在台南,但由于种种原因,新竹以南最终未能动工。

英国制造的火车头,光绪十九年(1893年)运至台湾,配置于台北-新竹路段。

从1895年开始,台湾遭殖民长达五十年。

这期间日本做了一些交通建设,比如:纵贯铁路由新竹延伸至高雄屏东,东部建起了花莲台东之间的铁路,整个西部平原的专用轻便铁路762mm轨距)更是密布。

值得一提的是,日本国内大量铁路都是1067mm窄轨,只有新干线等少量高铁线路采用1435mm标准轨,而同样的模式也复制到了台湾,即台岛南北高铁是标准轨,其他线路为窄轨。

1949年国民党迁台后,先期的交通建设大都以军事防卫目的为主,把许多日本殖民时期断断续续的762mm轨距轻便铁路给串成网,并开辟了中部横贯公路

直到小蒋时期,“十大建设”、铁路电气化、环岛铁路计划、高速公路路网等项目才一一启动,今天台湾岛内交通的面貌逐渐完成。

台湾岛由中央山脉划分东西,西部为平原和丘陵,东部为纵谷平原。

精华部分主要在西部,从北向南依次分布着“双北”(台北和新北)、桃园、台中、台南和高雄等五座大型城市。

东部的北边是宜兰平原,面积约330平方公里,核心是宜兰县;中南部为花莲纵谷,又叫花东纵谷,即里面有花莲和台东两个县。

下图为台岛东部的著名景点——清水断崖,位于花莲县秀林乡

东三县”加起来只有100万人口。

因为这种“西>>东”的分布格局,使得台湾岛干线公路、高速铁路等全都在西部平原,东部只有普通铁路和一般等级公路。

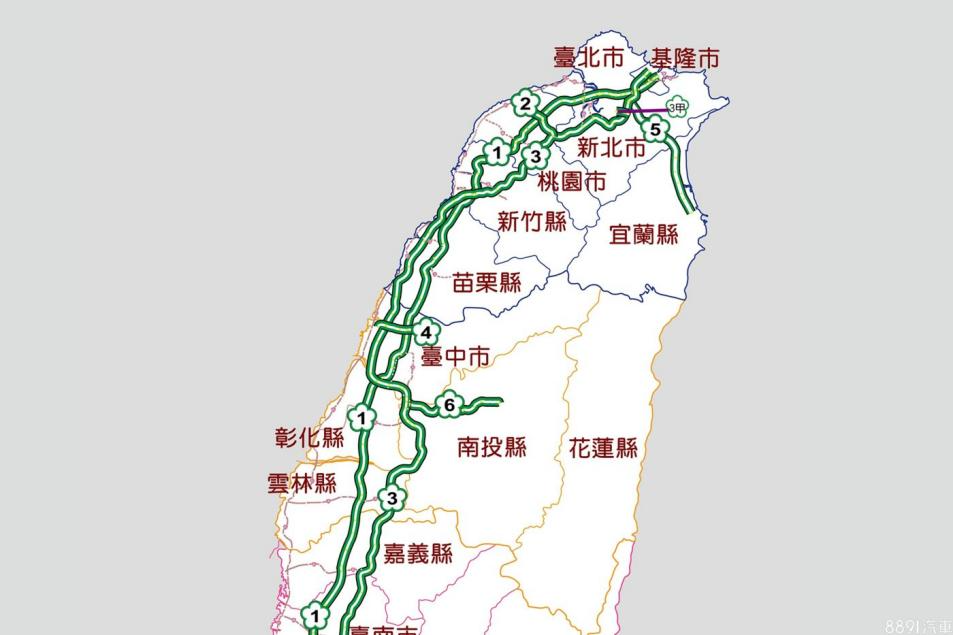

下图为台湾高速公路图,编号单数的为南北向,双数的为东西向。

简单来说,台湾只有两条半南北主干公路:

1号高速是基隆至高雄,全长约373公里,是台湾最早、最重要的南北高速。

3号高速是基隆至屏东,全长约430公里,主要用来分担1号高速的压力。

5号高速仅仅连接台北至宜兰,并不完全纵贯全台。

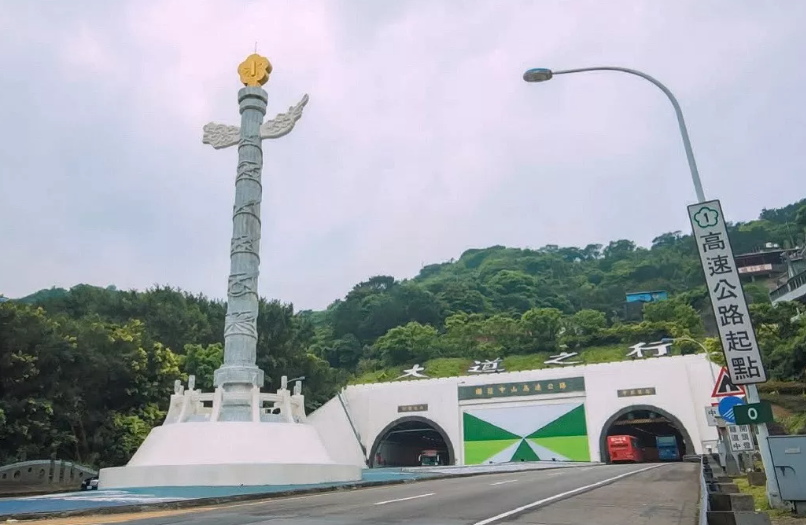

下图为台湾1号高速公路起点。

台湾高速公路航拍——

高速公路的司机视角与标识牌——

下图为台湾普通公路地图。

台湾岛内的铁路系统由两家公司分开运营:台湾高速铁路股份有限公司专门负责运营南北高铁,台湾铁路公司则负责运营那些传统窄轨铁路。

台湾高铁北起台北南港,南迄高雄左营,线路全长约350千米,纵贯台湾人口密集的西部走廊,最高营运时速300千米每小时,连接台岛南北成为“一日生活圈”

这条线路采用了日本新干线技术,2007年通车试运营,下图为台北车站。

下图为台湾高铁列车。

高铁列车的寿命在20年至30年不等,台湾这批车是2007年投入运营的,按照20年寿命马上到换车的时间点了。

2025年台湾高铁斥资285亿元新台币(约合56亿人民币)向日本采购12列新型N700ST列车,首组新车预计2026年8月运抵台湾,并于2027年8月投入载客营运。

从韧性上来说,台湾岛内交通其实是非常脆弱的。

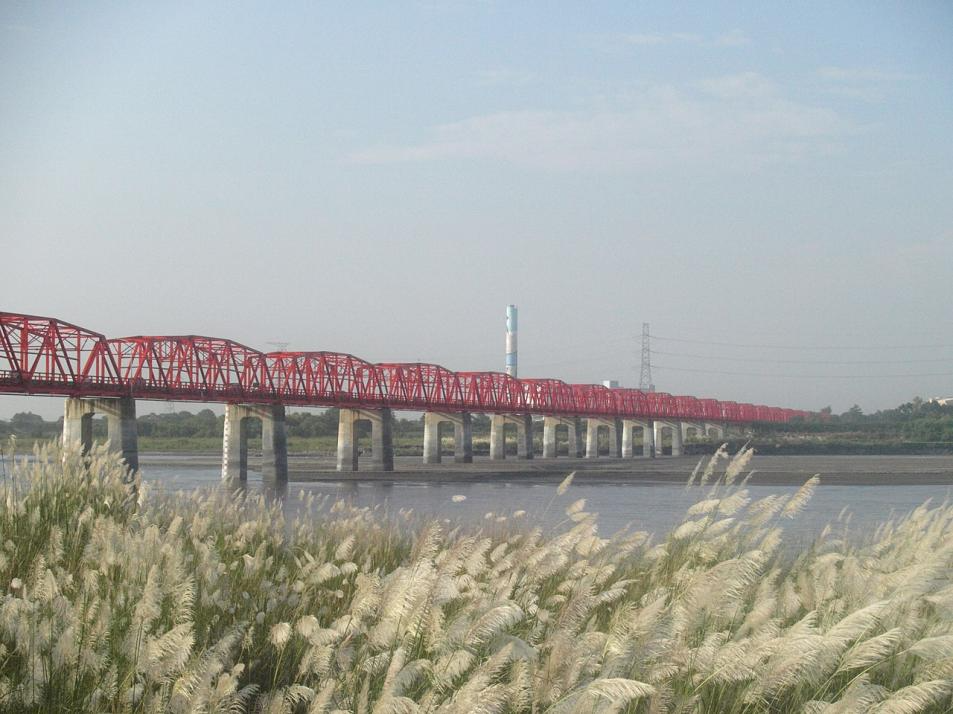

几条较大且水流湍急的河流从中央山脉发源,向西截断南北道路,比如下图为全长1939米的西螺大桥,横跨浊水溪。

下图为横跨高屏溪、全长1995米的大桥。

因岛内纵贯南北的铁路、高速公路、普通公路等均需跨越大量河流,所以从军事角度看,一个合理的思路即进行分割并各个击破。

1944年,日军在台岛上部署了15万至20万兵力,防御工事完备。

面对这种情况,美太平洋舰队司令尼米兹制定登陆台湾岛的“海堤行动作战计划(最终没有实施,罗斯福选择了麦克阿瑟登陆菲律宾的计划

尼米兹认为,应充分利用岛内交通脆弱的情况,在登陆行动发起前南北向桥梁悉数炸毁,让敌军重型机械化部队难以迅速调动,进而将其分割数处各个歼灭

因此拟定了一个较为保守的攻击方案,即先炸毁岛内主要纵贯交通线,然后挑选最适宜大规模登陆的台岛南部实施登陆。

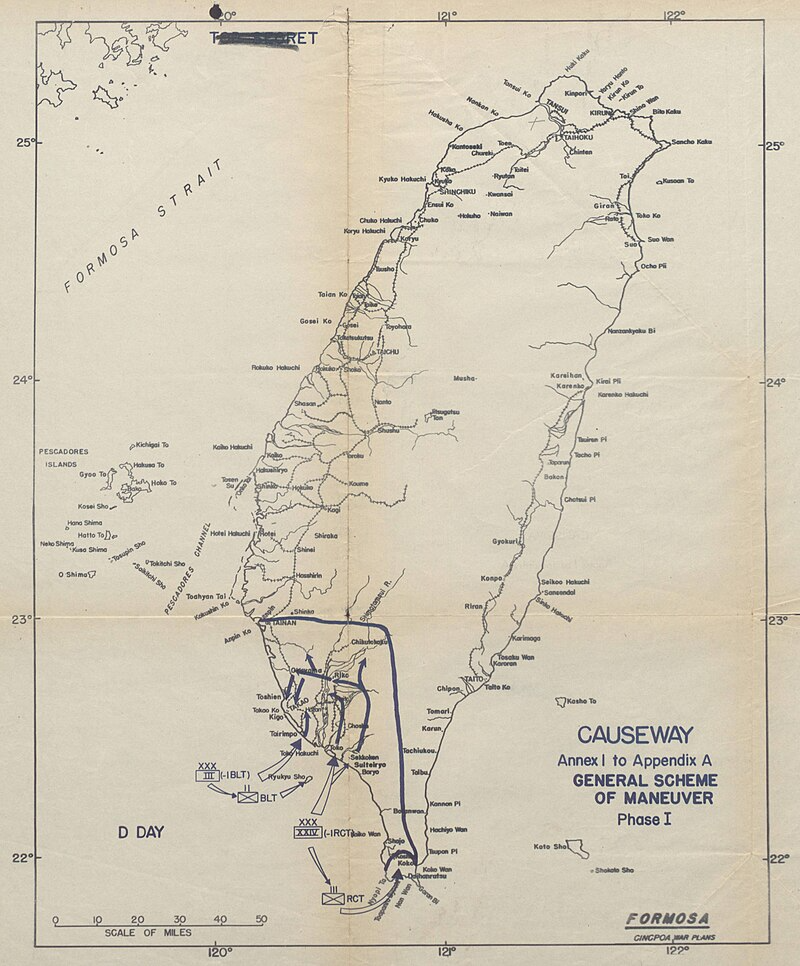

图为美军在高雄一带的登陆作战方案当时尼米兹也面临冲绳方向日军可能增援的问题,因此稳打稳扎选了南部作为登陆场。

登陆一周内,釆用一切手段扩大安全区域待以高雄为中心的登陆桥头堡彻底稳固,再以机械化部队自南向北推进。

言归正传。

在2021年公布的《国家综合立体交通网规划纲要》里,有关福州至台北高速公路(G3)和福州至台北高速铁路的规划尤其惹人注目。

如上图所示,预期中大陆连接台湾的通道走的是北线,即福州→平潭岛→新竹→台北。

实际上,福州与台北直线距离250公里,按高铁时速不到一小时就能抵达台北;如果以福建平潭岛至台湾新竹的最短距离计算,只有约126公里。

目前从福州至平潭县的平潭海峡公铁大桥(上图)已经建成通车。

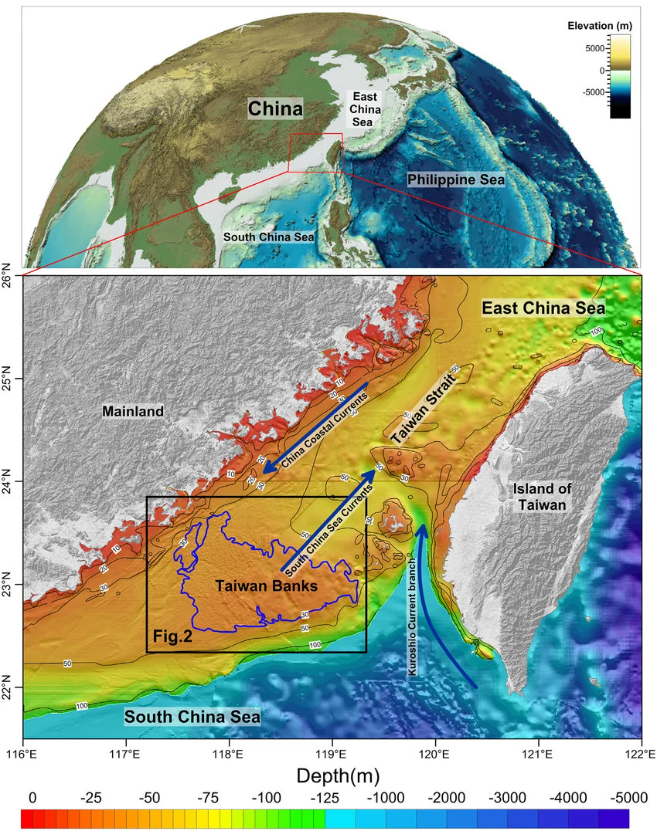

台湾海峡除极少数区域外都是浅水带,一般说法是平均水深60m。

其中,北部水深在50米至75米范围内,南部则存在相当大一片区域水深仅25m至30m(图中Taiwan Banks)。

不过南线通道在澎湖列岛东侧有一处峡谷,水深骤然增加到数百米,因此当前规划的赴台交通路线基本都是走北线。
